Расчет многопролетной статически определимой балки
Страница 1

Определяем реакции опор и строим эпюры моментов М и поперечных сил Q.

Изображаем расчетную схему

Рис.1 – Расчетная схема.

Выделяем главные балки АВ, DE и второстепенную ВС. Строим поэтажную схему.

Рис. 2 – поэтажная схема.

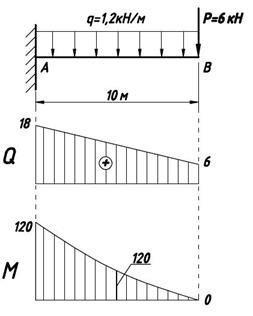

Расчет балки верхнего этажа.

Определим реакции опор.

; кН;

; кН;

Проверка:

; - верно;

Начало координат выбираем в крайней левой точке. Рассмотрим равновесие отсеченной части бруса:

В сечении возникают внутренние усилия:

;

;

;

0<z<10;

При z=0 получаем: кН; ;

При z=10 получаем: кН; ;

кН.

Последовательно рассчитываем балки нижнего этажа.

Балка АВ.

Начало координат выбираем в крайней правой точке. Рассмотрим равновесие отсеченной части бруса:

В сечении возникают внутренние усилия:

;

;

;

0<z<10;

При z=0 получаем: кН; ;

При z=10 получаем: кН; кН;

Так как на участке действует равномерно распределенная нагрузка моменты вычисляем в трех точках.

При z=5 получаем кН;

Балка СDE.

Определим реакции опор.

; кН;

; кН;

Проверка:

; - верно;

Расчетная схема имеет четыре силовых участка. Рассмотрим первый участок.

Страницы: 1 2 3
