Схема организации и очередности земляных работ

1). Схема производства работ при срезке грунта растительного слоя челночным способом.

1 - ось котлована; 2 - бульдозер; 3 - рабочий ход бульдозера; 4 - холостой ход бульдозера; 5 - место складирования грунта

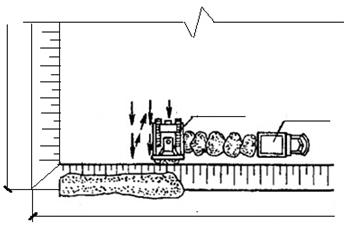

2). Схема производства работ при рыхлении и планировке мерзлого грунта

I - рыхление грунта бульдозером – рыхлителем С-10 Proffi, II - планировка разрыхленного грунта тем же бульдозером

1 - бульдозер-рыхлитель; 2 – бульдозер; 3 - ось траншеи; 23,0 м - длина рыхления одной захватки

3). Схема производства работ при разработке грунта в котловане лобовым забоем экскаватором JCB JS 130W, оборудованным обратной лопатой, с погрузкой в автосамосвалы

4). Схема производства работ при обратной засыпке пазух котлована бульдозером

Підпис: 36100Підпис: Бульдозер С-10 ProffiПідпис: 38.000
Ур.з.

Підпис: С-10 ProffiПідпис: МАЗ-551605-271Підпис: 24000Підпис: 46000Підпис: МАЗ-551605-271Підпис: С-10 Proffi

Инженерно-геологические условия. Рельеф
Рельеф местности – равнинный, на участках пересечения с водотоками пересеченный. Перепад высот на участке дороги от 115м до 158 м в условной системе высот. ...

Технико-экономические показатели
Нормативные затраты труда рабочих-333,12 (чел-ч). Затраты труда машинного времени – 61,44 (маш-ч.). Продолжительность выполнения работ - 23 дня. ...

Проверка прочности
Момент инерции: Момент сопротивления: Статический момент: ; Rg gс = 1,1 × 24 = 26.4 кН/см2 25,29 < 26,4 - условие прочности выполняется. Выбираем листовой прокат для поясов 530х20х14000, для стенки 1300х10х14000. Т.к. пролет 14 м, то экономически целесообразно уменьшить сечение ба ...
