Технико-экономическое сравнение вариантов фундамента
Страница 3

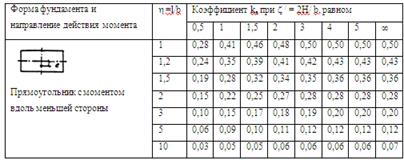

Примечания: 1. В табл. 4 обозначено: b - ширина или диаметр фундамента, l - длина фундамента.

2. Для промежуточных значений x и h коэффициент a определяется по интерполяции.

Таблица 5

Таблица 6

Глубина погружения нижнего конца сваи, м

Расчетные сопротивления под нижним концом забивных свай и свай-оболочек, погружаемых без выемки грунта, R, кПа (тс/м2)

песчаных грунтов средней плотности

гравелистых

крупных

—

средней крупности

мелких

пылеватых

—

пылевато-глинистых грунтов при показателе текучести IL равном

0

0,1

0,2

0,3

0,4

0,5

0,6

3

7500 (750)

6600 (660)

4000 (400)

3000 (300)

3100 (310)

2000 (200)

2000 (200)

1200 (120)

1100 (110)

600 (60)

4

8300 (830)

6800 (680)

5100 (510)

3800 (380)

3200 (320)

2500 (250)

2100(210)

1600 (160)

1250 (125)

700 (70)

5

8800 (880)

7000 (700)

6200 (620)

4000 (400)

3400 (340)

2800 (280)

2200 (220)

2000 (200)

1300(130)

800 (80)

7

9700 (970)

7300 (730)

6900 (690)

4300 (430)

3700 (370)

3300 (330)

2400 (240)

2200 (220)

1400 (140)

850 (85)

10

10500(1050)

7700 (770)

7300 (730)

5000 (500)

4000 (400)

3500 (350)

2600 (260)

2400 (240)

1500 (150)

900 (900)

15

11700(1170)

8200 (820)

7500 (750)

5600 (560)

4400 (440)

4000 (400)

2900 (290)

1650(165)

1000 (100)

20

12600 (1260)

8500 (850)

6200 (620)

4800 (480)

4500 (450)

3200 (320)

1800 (180)

1100(110)

25

13400 (1340)

9000 (900)

6800 (680)

5200 (520)

3500 (350)

1950 (195)

1200 (120)

30

14 200 (1420)

9500 (950)

7400 (740)

5600 (560)

3800 (380)

2100 (210)

1300 (130)

35

15000(1500)

10000(1000)

8000 (800)

6000 (600)

4100 (410)

2250 (225)

1400 (140)

Страницы: 1 2 3 4 5

Календарный план
Календарный план – проектный документ, устанавливающий на основе принятых организационно-технологических схем и решений целесообразную очередность, взаимную увязку во времени и сроки выполнения работ. На его основе выявляется потребность в рабочей силе, строительных машинах, материально-технических и энерг ...

Расчет и конструирование колонн здания
Сплошные колонны с консолями используют в зданиях, оборудованных мостовыми кранами грузоподъемностью ≤ 30т, при высоте от пола до головки кранового рельса ≤11,15 м и В<12м ...

Виды коррозии арматуры
Коррозия арматуры может быть вызвана разными неблагоприятными факторами, обусловливающими химическое и электрохимическое воздействие. К ним относятся растворы кислот, щелочей, солей, влажные газы, природные и промышленные воды, а также блуждающие токи. В кислотах, не обладающих окислительными свойствами (с ...
